老破小改造第一步, 水电点位列表及思路分享
3. 如做智能家居,提前跟工长沟通好开关处留零火线。此处我差点踩坑,跟工长说过不止一次开关留零火线,水电验收时工人师傅说工长没有交代,万幸工人师傅在底盒中都留了接头,后期并联出来即可,所以建议水电开工当天去一下现场,给工人师傅买点水,加个微信,交代下特殊需求。虽然验收时不符合需求能返工,但还是尽量不耽误工期为好,别全指望着工长能100%传达业主的意思。
老破小, 套内40多平, 水电重做, 工长模式.

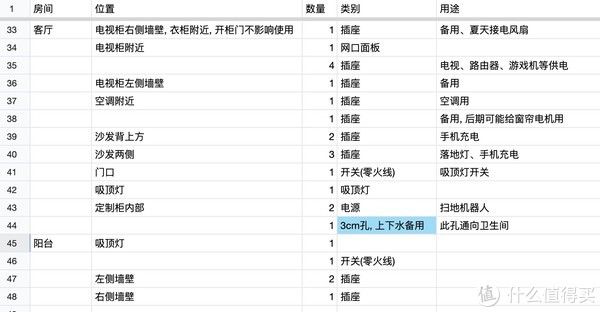

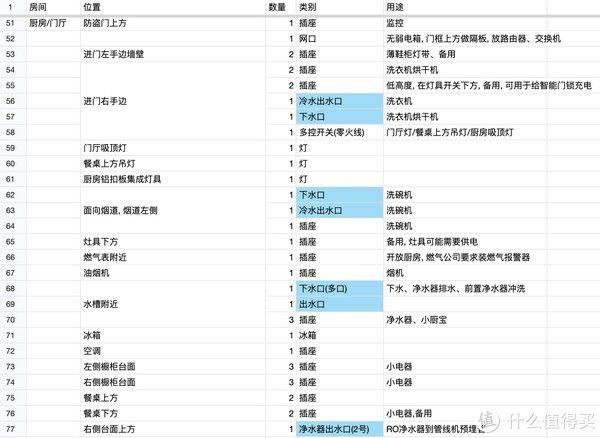

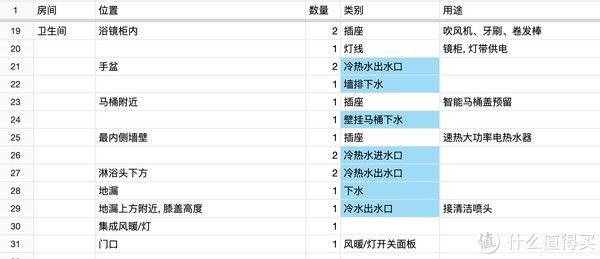

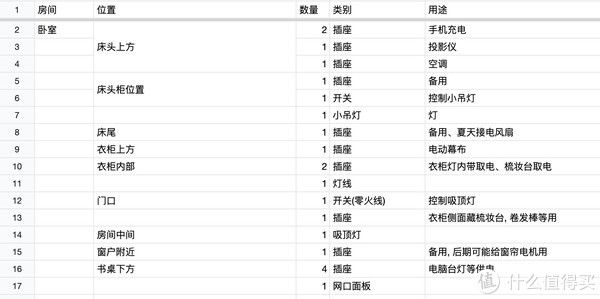

水电交底前,参考了各博主的分享,结合自己日常使用习惯,汇总了下面这几张表,重点是位置和用途,相信大家看过后都会有所收获
目前水电已验收, 整体满意, 暂时没踩大坑, 希望大家在装修中也不会踩到什么大坑? ?
作者:宇尉
1. 弱电方面,由于日常使用的网络设备比较多,NAS、软路由、交换机及多个路由器,所以舍弃了弱电箱。光猫、NAS、主路由、交换机和软路由均放在入户门上方隔提前确认板上,既不影响散热也不影响信号,又方便日后拓展,不受弱电箱空间限制。另外,此处出发分别预留网线到卧室和客厅,后期供子路由使用。
5. 建议提前用酷家乐等画好设计图,关键位置出渲染图存到手机+打印纸质。水电交底当天,三方拿着我汇总的表格和渲染图画点位,方便很多,减少了很对沟通成本。但还有优化空间,比如打印出来的纸要编号,电器、家具尺寸和安装尺寸最好也打印出来。
2. 汇总家中水电点位前,需要提前确认家具家电布局和家电型号,最好把沙发、床等家具款式也选好。因为水电交底当天,全屋定制设计师、工长和业主三方一起,在墙上做点位标记时,会考虑到家具、家电尺寸,如此时还没确定,点位绘制时会很被动,只能大概标记下,而这个“大概”很可能为以后挖坑。比如我家热水器要求进出水管内侧间距10cm,如不满足就要外接至少2个ppr弯头适配安装距离。空调做背出管,如未提前规划则很容易造成后期插座和空调“打架”。诸如此类,确定点位前一定要利用好电商客服和宝贝详情弄清楚安装尺寸,配合酷家乐等绘图软件,尽量多和家属沟通需求,最大限度避免踩坑。
4. 我是拆旧阶段就把水电点位表发给了工长,一来让他心理有个数,二来可以提前让工长评估大概的改造开销。量房时工长说我家水电大概13k左右,收到我的表格后工长说13k下不来,至少也得15k,正常来说20k差不多(最后验收18k,整体满意)
